소듐냉각고속로 (메탈 핵연료, 한미 동맹, 사업 위험)

Investcompass 2026. 8. 24. 23:35

목차


    서론

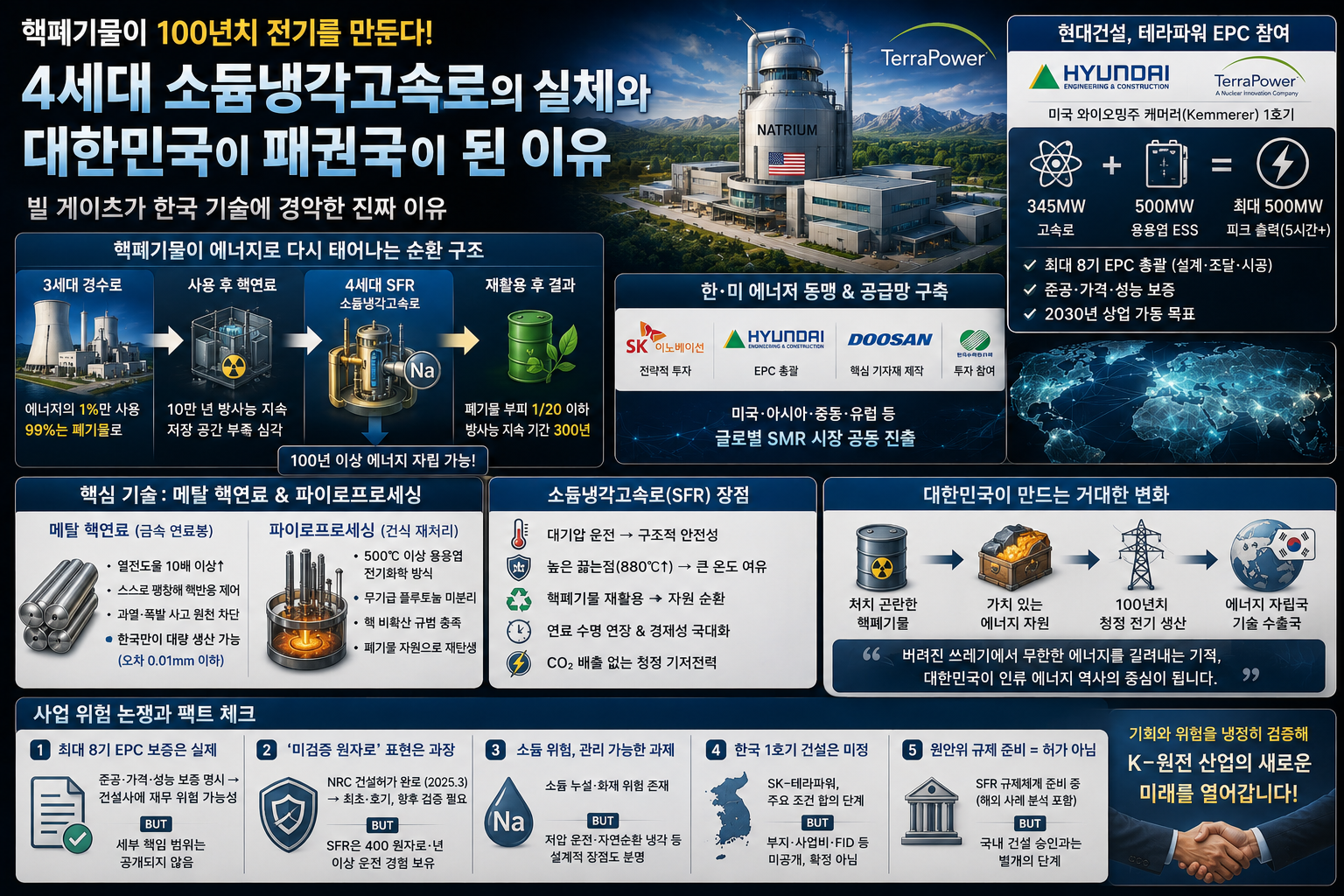

    저는 최근 두산에너빌리티가 소형모듈원자로(Small Modular Reactor)의 핵심 수혜주라고 할때마다 소형 모듈 원자로가 도대체 무엇일까 궁금해 했었습니다. 그리고 마이크로소프트 창업자이자 테라파워 창업자인 빌게이츠가 이 SMR사업과 관련해서 8월 13일 한국에 온다는 기사를 보았을때 그 이유가 무엇인지 궁금해 했었습니다. 우선 저는 테라파워라는 기업에 대해서 찾아보게되었습니다. 미국의 차세대 모듈 원자로 및 원자력 기술 개발 기업으로 현재 실증 단계에 접어들어 2030년 SMR 실증단지를 건설을 완료하고 상업 운전을 목표로 하고 있습니다. 이 실증 단지는 미국 원자력규제위원회(NRC)로 부터 신규 상업용 첨단 원전 건설 허가를 승인받고 미국 에너지부(DOE)의 첨단 원자로 실증 프로그램(ARDP) 지원을 받아 와이오밍주 케머러 지역에 4세대 소듐냉각고속로 실증 플랜트를 건설 중입니다. SK그룹과 한국 수력 원자력 등이 테라파워에 지분투자를 하였으며 HD현대 중공업이 핵심설비 제작 및 공급 우선 협상 대상자로 선정되었습니다. 테라파워는 이번 실증을 통해 원자로 판매 및 설계 라이선스, 전력 판매를 통해 매출구조를 만들 것으로 예상됩니다. 만약에 원자력 발전의 골칫덩이인 핵폐기물이 100년치 전기를 만드는 연료로 바뀐다면 어떻겠습니까. 황당한 소리처럼 들리지만, 제가 이 테라파워가 개발한 이 기술을 처음 들었을 때도 정확히 그 반응이었습니다. 그런데 파고들수록 이건 먼 미래 얘기가 아니었습니다. 현대건설이 미국 와이오밍에 짓는 소듐냉각고속로 현장 이야기, 그리고 이 사업을 둘러싼 냉정한 계약 위험까지 한꺼번에 정리해 보겠습니다.



    핵폐기물이 연료가 되는 구조, 실제로 가능한가

    지금 우리가 쓰는 원전은 3세대 경수로입니다. 여기서 경수로란 물을 냉각재로 쓰는 방식인데, 우라늄이 가진 에너지의 1% 남짓만 태우고 나머지 99%는 그대로 폐기물로 남깁니다. 제가 이 수치를 처음 접했을 때 솔직히 믿기지 않았습니다. 장작의 겉면만 그을리고 아직 불씨가 살아 있는 채로 버리는 셈이니까요.

    4세대 소듐냉각고속로(SFR)는 이 구조를 완전히 뒤집습니다. SFR이란 물 대신 액체 소듐을 냉각재로 쓰고, 빠른 속도의 중성자로 핵반응을 유도하는 원자로 방식입니다. 핵심은 기존 경수로가 버린 사용 후 핵연료를 다시 집어넣어 태울 수 있다는 점입니다. 이 과정에서 방사성 폐기물의 부피는 원래의 20분의 1 이하로 줄고, 방사능이 사라지는 데 걸리는 시간도 10만 년에서 약 300년으로 단축됩니다.

    빌 게이츠가 설립한 테라파워(TerraPower)가 개발한 나트륨(Natrium) 원자로가 바로 이 방식입니다. 345MW 고속로에 용융염 기반 에너지 저장 시스템(ESS)을 결합해, 전력 수요가 몰리는 피크 시간에는 출력을 500MW까지 끌어올릴 수 있도록 설계됐습니다. 여기서 용융염 ESS란 소금을 고온으로 녹인 액체 상태로 열을 저장했다가 필요할 때 전기로 전환하는 시스템으로, 배터리 없이도 전력을 완충·방출할 수 있습니다.

    그렇다면 이 원자로를 실제로 굴리려면 뭐가 필요할까요. 바로 메탈 핵연료, 즉 금속 핵연료입니다. 기존 경수로는 우라늄을 산소와 결합한 세라믹 형태의 산화물 연료를 씁니다. 반면 SFR은 우라늄을 순수 금속 상태로 가공한 연료봉을 사용하는데, 열전도율이 세라믹 연료보다 10배 이상 높습니다. 열전도율이 높다는 것은 원자로 내부 열을 빠르게 외부로 빼낼 수 있다는 뜻이고, 이는 곧 과열 사고를 원천적으로 막을 수 있는 구조적 안전성을 의미합니다.

    이 금속 연료를 머리카락 굵기의 수분의 일 수준 정밀도로, 오차 0.01mm 이하로 대량 양산할 수 있는 나라가 어디냐고 물으면, 제가 조사한 범위에서는 대한민국이 유일합니다. 한국원자력연구원이 수십 년간 쌓아온 정밀 제조 공정과 합금 기술이 이 벽을 넘어섰습니다. 미국과 러시아조차 상용화 수준의 안정적 대량 생산 앞에서 오랫동안 고전해 온 영역입니다.

    파이로프로세싱(건식 재처리)이라는 기술도 여기서 빼놓을 수 없습니다. 파이로프로세싱이란 섭씨 500도 이상의 고온 용융염에서 전기화학 방식으로 핵폐기물의 유용 물질을 추출하는 기술입니다. 핵무기 제조에 쓰이는 무기급 플루토늄을 따로 분리하지 못하도록 설계되어 있어, 국제 핵 비확산 규범을 통과하면서도 사용 후 핵연료를 SFR 연료로 재활용할 수 있는 합법적 경로입니다. 출처: IAEA Fast Reactors에 따르면 소듐냉각고속로는 미국·프랑스·러시아·일본 등에서 누적 400 원자로·년 이상의 운전 경험을 가진 가장 성숙한 고속로 기술입니다.

    • 소듐냉각고속로(SFR): 물 대신 액체 소듐을 냉각재로 사용, 기존 핵폐기물 재연소 가능
    • 메탈 핵연료: 열전도율이 세라믹 대비 10배 이상, 과열 사고 구조적 차단
    • 파이로프로세싱: 핵비확산 규범 충족하며 핵폐기물 부피를 20분의 1로 감축
    • 나트륨 원자로(Natrium): 345MW 고속로 + 500MW 용융염 ESS 결합 설계
    • 한국원자력연구원: 오차 0.01mm 이하 금속 연료봉 양산 기술 보유
    요약: 4세대 소듐냉각고속로는 기존 핵폐기물을 연료로 재활용하고, 그 심장인 메탈 핵연료를 상용 수준으로 양산할 수 있는 나라는 현재 대한민국이 유일합니다.



    현대건설 EPC 참여, 기회인가 위험인가

    현대건설이 테라파워의 나트륨 원자로 최대 8기에 대한 EPC 사업자로 선정됐습니다. EPC란 설계(Engineering)·조달(Procurement)·시공(Construction) 전 과정을 하나의 계약사가 총괄하는 방식입니다. 여기에 준공·가격·성능 보증까지 명시됐다고 하니, 제가 처음 이 소식을 접했을 때 "이게 얼마짜리 위험을 떠안는 건가"라는 생각이 먼저 들었습니다.

    와이오밍주 케머러(Kemmerer) 1호기는 기존 석탄화력발전소 부지에 들어서며 2030년 상업 가동을 목표로 합니다. 미국 에너지부(DOE)의 원자로 실증 프로그램(ARDP) 지원을 받고, 미국 원자력규제위원회(NRC)는 올해 3월 건설 허가를 발급했습니다. 테라파워는 4월 원자로 건설에 착수한 상태입니다. 출처: 미국 에너지부(DOE) ARDP

    그런데 여기서 제가 냉정하게 짚어야 할 부분이 있습니다. NRC의 건설 허가는 운전 실적이나 경제성을 보증하는 제도가 아닙니다. 나트륨 원자로는 아직 상업 운전 경험이 없는 최초 호기입니다. SFR 기술 전체를 "검증되지 않은 원자로"로 부르는 건 과장이지만, 이 특정 설계의 건설비와 공기, 실제 운전 성능은 앞으로 확인해야 합니다.

    책임과학자연대와 일부 시민단체가 "미국의 실패 위험을 한국이 전부 떠안는다"라고 주장하는 것도 이해는 됩니다. 하지만 제가 공개된 자료를 살펴본 결과, 현재 공개된 것은 기본적인 프레임워크 계약 내용이고, 설계변경 귀책, 인허가 지연, 기자재 공급 지연 시 어디까지 현대건설이 책임지는지는 아직 공개되지 않았습니다. "위험 전가가 확정됐다"는 결론은 아직 근거가 부족합니다.

    제 경험상 이런 초대형 EPC 프로젝트에서 진짜 중요한 것은 기술에 대한 찬반보다 계약서 안의 문구입니다. 설계변경 책임 범위, 공사비 초과와 공기 지연 시 손해배상 상한, HALEU 연료 공급 지연 시 귀책 주체, 지식재산권과 수출권 배분 조건. 이 항목들이 어떻게 정해지느냐에 따라 이번 동맹이 한국 원전산업의 도약판이 될 수도, 예상치 못한 부담으로 돌아올 수도 있습니다.

    SK이노베이션과 한국수력원자력의 투자 참여, HD현대중공업의 핵심 기자재 제작 참여는 한국 공급망이 미국 차세대 원전 시장에 진입하는 분명한 통로입니다. 그리고 소듐 누설·화재 위험에 대해서는, 한국 연구진이 이중벽 구조 열교환기와 지능형 모니터링 시스템을 독자 개발해 과거 프랑스·일본이 겪었던 누출 사고 유형을 설계 단계에서 차단하는 방식을 갖췄습니다. 이 부분은 제가 직접 기술 문서를 검토하면서 "이건 단순히 낙관론이 아니구나"라고 판단한 지점이기도 합니다.

    한국 내 나트륨 원전 도입은 아직 확정된 사안이 아닙니다. 현재 공개된 것은 '주요 조건 합의서' 수준이고, 국내 건설 부지·사업비·최종 투자 결정·전력판매계약은 제시된 바 없습니다. 원자력안전위원회가 SFR 규제 체계를 준비하는 것 역시 국내 건설 승인과는 전혀 다른 차원의 이야기입니다.

    요약: 현대건설의 EPC 참여는 한국 원전 공급망의 실질적 글로벌 진입 기회이지만, 최초 호기 특성상 계약서 안의 책임 범위를 냉정하게 검증하는 것이 가장 중요합니다.



    자주 묻는 질문

    Q. 소듐냉각고속로는 후쿠시마 같은 사고가 정말 안 일어나나요?

    A. 원리상 차이가 있습니다. 경수로는 고압 냉각수를 쓰기 때문에 냉각 기능이 멈추면 과열로 이어지지만, 소듐냉각고속로는 대기압 상태에서 운전되고 금속 연료 자체가 온도가 올라가면 스스로 팽창해 핵반응을 늦추는 물리적 특성이 있습니다. 다만 소듐이 공기·물과 반응하는 위험은 별도의 설계로 관리해야 하는 과제입니다. 어떤 기술이든 "완전히 위험이 없다"는 표현은 쓰지 않는 게 정직한 태도라고 생각합니다.



    Q. 파이로프로세싱이 핵무기 제조에 악용될 위험은 없나요?

    A. 파이로프로세싱은 설계 자체가 무기급 플루토늄을 순수 분리하지 못하도록 되어 있습니다. 여러 종류의 초우라늄 원소가 섞인 상태로만 추출되기 때문에 핵 비확산 관점에서 국제사회가 상대적으로 허용 가능한 방식으로 보고 있습니다. 미국이 한국의 파이로프로세싱 기술에 공동 연구를 제안한 배경도 이 투명성 때문입니다.



    Q. 현대건설이 EPC를 맡으면 한국 기업이 손해를 볼 수도 있나요?

    A. 가능성 자체는 배제할 수 없습니다. 나트륨 원자로는 최초 호기이기 때문에 건설비 초과나 공기 지연 위험이 있고, 준공·가격·성능 보증까지 명시된 만큼 계약 조건이 어떻게 설정되느냐가 핵심입니다. 다만 현재 공개된 계약 세부 내용이 없어 "위험을 전부 떠안았다"고 단정하기도 이른 상황입니다. 계약 세부 조항이 공개될 때 다시 검토할 필요가 있습니다.



    Q. 나트륨 원자로가 한국에도 생기나요?

    A. 아직 확정된 사안이 아닙니다. SK이노베이션과 테라파워 사이에 '주요 조건 합의서'가 체결된 단계이고, 국내 건설 부지나 최종 투자 결정은 공개된 바 없습니다. 실제 국내 도입을 추진한다면 부지 선정, 경제성 검토, 원자력안전위원회의 별도 인허가 심사, 주민 수용성 과정이 모두 남아 있습니다.



    결론

    저는 이 기술을 처음 접했을 때 저는 두 가지 감정이 동시에 들었습니다. "이게 정말 되면 대단한데"와 "그래서 계약서는 어떻게 됐는데"였습니다. 소듐냉각고속로와 메탈 핵연료, 파이로프로세싱의 조합은 에너지 자립이라는 목표에 가장 가까운 기술 경로인 것은 분명합니다. 그리고 한국이 이 생태계의 제조 핵심을 쥐고 있다는 사실도 과장 없이 맞습니다. 하지만 이 소듐냉각고속로는 상업 운전 경험이 없고 최초 플랜트 사업이라는 점에서 앞으로 확인해야 될 부분들이 있습니다. 이번 협력은 한국 원전 산업 발전에 양면성이 존재한다고 생각합니다. 현대건설의 최대 8기 EPC 보증, HD그룹의 핵심설비 우선 협상 대상자, SK그룹과 한국 수력 원자력의 지분투자 참여는 미국 차세대 원전 시장 진출에 유리한 고지를 차지할 수 있지만 건설을 진행함에 있어 설계 변경에 따른 공사비 초과, 공기 지연 문제, 성능 보증 범위와 그에 따른 손해배상 범위, HALEU 연료와 인허가 지연 책임, 지식재산권과 수익 배분 조건 등을 어떻게 확보하는지, 기술적 불확실성과 계약상 위험을 면밀히 검토하면서 한국이 확보할 사업적 이익과 위험부담을 계약서와 객관적인 기술, 경제성 평가를 통해 판단하는 것이 옳다고 생각됩니다.

    다만 제가 강조하고 싶은 것은, 기술의 완성도와 사업의 위험은 별개의 문제라는 점입니다. 빌 게이츠가 러브콜을 보냈다는 사실이 계약 조건의 공정성을 보증하지는 않습니다. 현대건설의 EPC 참여가 갖는 진짜 의미는 앞으로 공개될 계약 세부 조건, 특히 책임 범위와 손해배상 상한을 냉정히 들여다봤을 때 비로소 평가할 수 있을 것입니다. 관심 있으신 분들은 2030년 케머러 1호기 준공 시점을 하나의 중요한 기준점으로 지켜보시길 권합니다.
